Hanestadnea Damanlegg

Rensk av dam

Det er betongkjerne i dammen

Damhuset kommer på plass.
Dammen fylles opp


Kontroll av vannet i det det renner over overløpet.
Når vannet kommer hit blir det strøm før det renner ut i Glomma.

Kraftstasjon ferdig .
Underveis dukket det opp mange fjell, her er et av dem som
Morten og 480 måtte slitte med.

Her legges de første rørene med 1400mm

50 tonneren har store utfordringer med massene

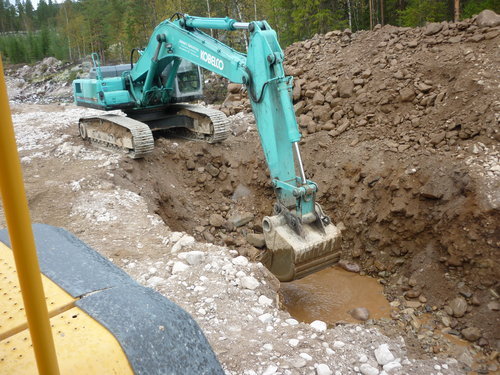

massene besto av stor stein og mye vann i grunn

Her legges overgang fra 1400mm til 1500mm rør

Sjøl om rørene kom over 1,5 måned senere en det som var avtalt, klarte vi å legge ca halvparten av rørgaten før vi sluttet for vinteren.

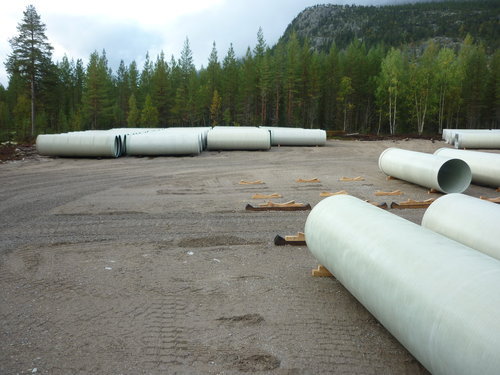

Her er litt av rørlagret, det kom tilsammen 74 trailere med rør til anlegget.

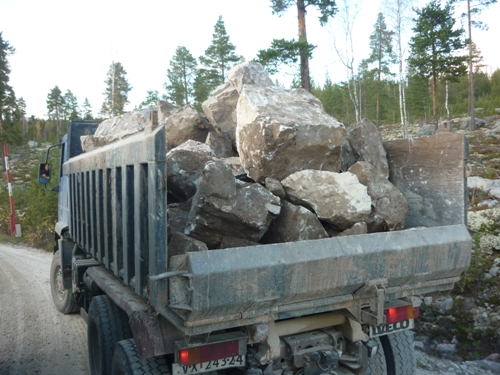

Vi transporterte mye plastringsstein i traseen.

Her diskuteres kraftstajonstomt. Knut og Morten i samtale med sjefen, Erling .

|
